Construção de 04 casas de 58m² e um sobrado de 69m²

Início

10/01/2025

Prazo de obra

8 meses

R$1.245.000,00

Valor total

Para você investidor

O investidor pode optar por uma ou mais cotas, sendo investidor parcial do projeto ou total.

Valor total de cotas:
R$200.000

Cotas de:
R$100.000

Informações importantes

Cotas disponíveis:
Esgotado

Retorno do investimento

Retorno até: 30%

Receba até R$130.000 ao final do período em dividendos.

Data máxima para recebimento do capital mais dividendos.

10/01/2026

Vantagens exclusivas

Isenção de IR:

Todo o valor recebido é liquido, sem tributação.

Investimento seguro e sólido:

Estruturado em uma Sociedade em Conta de Participação (SCP), garantindo transparência e segurança.

Retorno muito acima do mercado tradicional.

Alta rentabilidade:

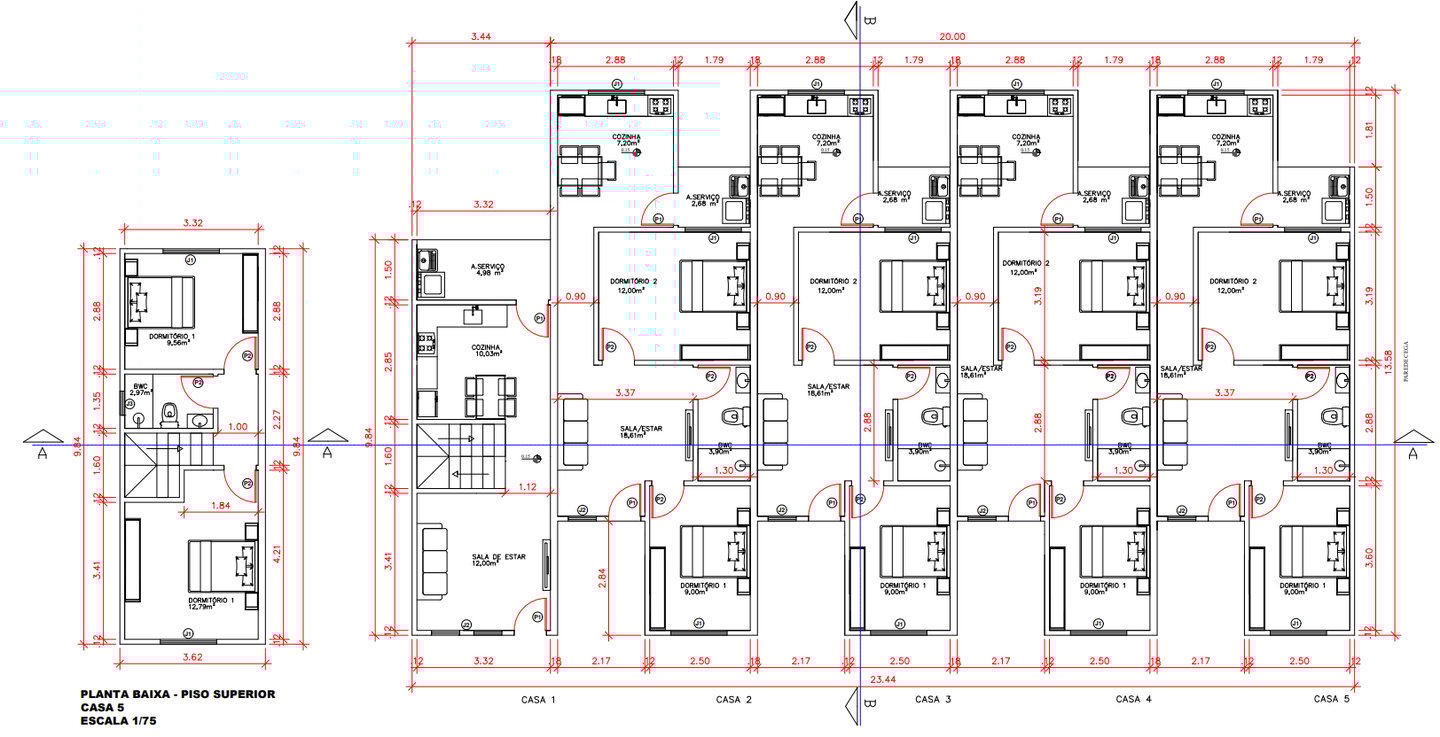

Planta baixa (s/escala)

Cada casa: 58,01m²
Sobrado: 69,46m²
Total: 301,50m²

Acompanhamento de Obra

1ª Quinzena

Evolução total: 11%

Prazo total: 8 meses

  1. Fundação: 20% (1 casa em andamento)

  2. Estrutura: 0% (Não iniciado)

  3. Alvenaria: 0% (Não iniciado)

  4. Cobertura: 0% (Não iniciado)

  5. Acabamentos: 0% (Não iniciado)

Status da obra

2ª Quinzena

Evolução total: 22%

Prazo total: 8 meses

Status da obra

  1. Fundação: 60% (3 casas finalizadas)

  2. Estrutura: 15% (1ª casa em andamento)

  3. Alvenaria: 15% (1ª casa em andamento)

  4. Cobertura: 0% (Não iniciado)

  5. Acabamentos: 0% (Não iniciado)

3ª Quinzena

Evolução total: 30%

Prazo total: 8 meses

Status da obra

  1. Fundação: 60% (3 casas finalizadas)

  2. Estrutura: 40% (1ª a 3ª casa em andamento)

  3. Alvenaria: 35% (1ª a 3ª casa em andamento)

  4. Cobertura: 10% (1ª casa em andamento)

  5. Acabamentos: 0% (Não iniciado)

4ª Quinzena

Evolução total: 43%

Prazo total: 8 meses

Status da obra

  1. Fundação: 60% (3 casas finalizadas)

  2. Estrutura: 55% (1ª a 3ª casa em andamento)

  3. Alvenaria: 40% (1ª a 3ª casa em andamento)

  4. Cobertura: 15% (1ª casa em andamento)

  5. Acabamentos: 0% (Não iniciado)

5ª Quinzena

Evolução total: 55%

Prazo total: 8 meses

Status da obra

  1. Fundação: 70% (4ª casa a iniciar)

  2. Estrutura: 60% (1ª a 3ª casa em andamento)

  3. Alvenaria: 60% (1ª a 3ª casa em andamento)

  4. Cobertura: 30% (1ª a 3ª casa em andamento)

  5. Acabamentos: 0% (Não iniciado)

6ª Quinzena

Evolução total: 65%

Prazo total: 8 meses

Status da obra

  1. Fundação: 70% (4ª casa a iniciar)

  2. Estrutura: 80% (3ª casa em andamento)

  3. Alvenaria: 80% (3ª casa em andamento)

  4. Cobertura: 50% (2ª e 3ª casa em andamento)

  5. Acabamentos: 35% (1ª e 2ª casa em andamento)

7ª Quinzena

Evolução total: 70%

Prazo total: 8 meses

Status da obra

  1. Fundação: 70% (4ª e 5ª casa a iniciar)

  2. Estrutura: 80% (4ª e 5ª casa a iniciar)

  3. Alvenaria: 85% (4ª e 5ª casa a iniciar)

  4. Cobertura: 60% (4ª e 5ª casa a iniciar)

  5. Acabamentos: 60% (1ª a 3ª casa em andamento)

8ª Quinzena

Evolução total: 72%

Prazo total: 8 meses

Status da obra

  1. Fundação: 70% (4ª e 5ª casa a iniciar)

  2. Estrutura: 80% (4ª e 5ª casa a iniciar)

  3. Alvenaria: 85% (4ª e 5ª casa a iniciar)

  4. Cobertura: 70% (4ª e 5ª casa a iniciar)

  5. Acabamentos: 65% (1ª a 3ª casa em andamento)

9ª Quinzena

Evolução total: 75%

Prazo total: 8 meses

Status da obra

  1. Fundação: 75% (4ª casa iniciada)

  2. Estrutura: 80% (4ª e 5ª casa a iniciar)

  3. Alvenaria: 85% (4ª e 5ª casa a iniciar)

  4. Cobertura: 70% (4ª e 5ª casa a iniciar)

  5. Acabamentos: 75% (1ª a 3ª casa em andamento)

10ª Quinzena

Evolução total: 78%

Prazo total: 8 meses

Status da obra

  1. Fundação: 80% (4ª casa iniciada)

  2. Estrutura: 82% (4ª casa iniciada)

  3. Alvenaria: 86% (4ª casa iniciada)

  4. Cobertura: 70% (4ª e 5ª casa a iniciar)

  5. Acabamentos: 77% (2ª e 3ª casa em andamento)

11ª Quinzena

Evolução total: 85%

Prazo total: 8 meses

Status da obra

  1. Fundação: 100% (Finalizadas)

  2. Estrutura: 88% (5ª casa finalizando)

  3. Alvenaria: 92% (5ª casa finalizando)

  4. Cobertura: 82% (4ª e 5ª casa em andamento)

  5. Acabamentos: 80% (4ª e 5ª casa a iniciar)

12ª Quinzena

Evolução total: 88%

Prazo total: 8 meses

Status da obra

  1. Fundação: 100% (Finalizadas)

  2. Estrutura: 94% (5ª casa finalizando)

  3. Alvenaria: 94% (5ª casa finalizando)

  4. Cobertura: 90% (5ª casa em andamento)

  5. Acabamentos: 80% (4ª e 5ª casa a iniciar)
